晴海西小学校児童数増加に伴う対応

晴海西小学校においては、令和7年4月8日現在の児童数が34学級1,122人となっており、教室数に余裕がなくなっている状況です。将来の推計においても児童が増加する見込みとなっており、今後の児童数増加に対応するために新たに教室数を確保する必要があります。

令和11年4月に予定されている晴海西小学校第二校舎開設までの間、既存校舎の改修をはじめ、運動場に仮設増築棟を整備するなどの対応を講じてまいります。

既存校舎の改修

児童数の増加に対応するため、オープンスペースを改修し、普通教室として使用できるように工事を行います。

工事は長期休業期間の他、学校の授業終了後及び土曜日・日曜日を中心に行い、令和7年度中に完了させ、令和8年4月から普通教室として使用できるようにします。

仮設増築棟の整備

整備場所

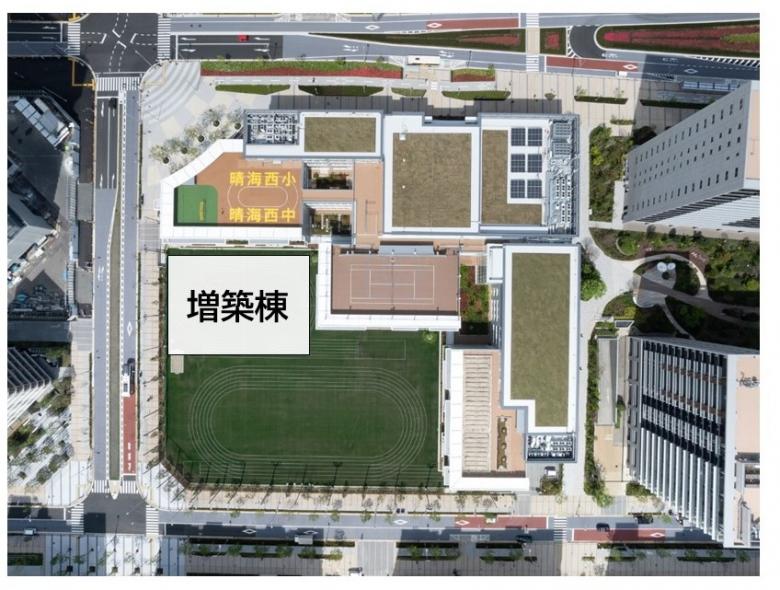

晴海西小学校仮設増築棟の位置を示した画像

使用期間

令和9年度と令和10年度の2年間

令和11年4月の晴海西小学校第二校舎開設後に解体します。

使用する学年

令和9年度及び令和10年度の小学校1年生(予定)

スケジュール

  • 令和8年7月~(予定)工事
  • 令和9年4月~令和11年3月 使用
  • 令和11年4月~9月 解体・復旧

仮設増築棟の影響を受ける学年

晴海西小学校

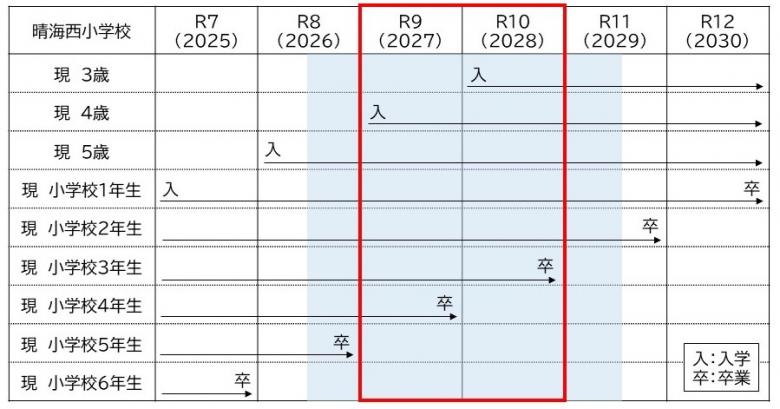

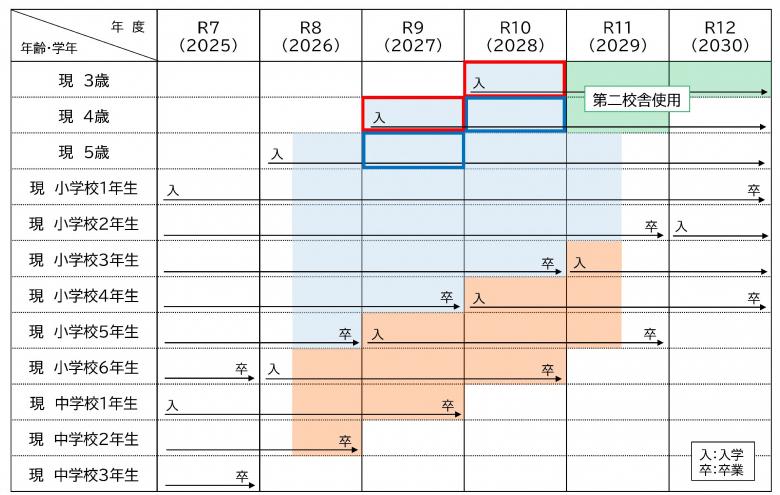

晴海西小学校において仮設増築棟の影響を受ける年齢と学年をまとめた表の画像

赤枠が仮設増築棟の使用期間、ブルーの部分が運動場の使用制限がある期間です。

晴海西中学校

晴海西中学校において仮設増築棟の影響を受ける年齢と学年をまとめた表の画像

ブルーの部分は小学校側運動場の使用制限がある期間です。

備考

  • 工事中は、工事エリアをフェンスで囲った上で工事エリアに立ち入れないようにし、児童生徒の安全を確保します。
  • 使用できなくなる運動場の代替となる運動場を、晴海西小学校第二校舎建設予定地(晴海四丁目8番の一部)に整備します。本校舎からの移動については、安全な動線を確保します。

他校調理給食の提供

児童数の増加に伴い、令和9年度と令和10年度の2年間は晴海西小学校の調理可能給食数を超過することから、区立有馬小学校で調理した給食を運搬し、令和9年度及び令和10年度の小学校2年生(予定)に提供します。

注記:自校在籍児童分の給食を調理してもなお晴海西小学校分の給食を調理でき、かつ給食の搬出経路が確保できることから、有馬小学校を提供元とします。
